北滘鎮聯圍治水正在全速推進中
想了解家門口雨污分流工程進展?
哪些地方已完工?
哪些地方在圍蔽施工?
施工過程中又是
如何疏導交通、保障居民出行的?
這篇文章“話你知”
↓↓↓
聯圍治水
進度條刷新
近年來,北滘鎮牢牢把握聯圍治水重要機遇,高品質建設治水工程,打造保護水生態、傳承水文化、利用水資源的項目樣板,以點帶面推動片區發展。
2024年,累計完成雨污分流改造面積942萬平方米、水岸提升空間18萬平方米,黑臭水體數量下降80%,生態環境質量創近年來最好水平。
群力圍、石龍圍
群力圍、石龍圍涉及我鎮面積約26k㎡,包括碧江、西海、桃村、碧桂園、三桂5個村(社區)。截至目前,試點聯圍整體已完成總工程量94%,其中敷設市政管網25.86公里,排水單元管網建設228公里,河涌清淤、暗涵復明、水系連通、排口整治、內澇點改造累計完成總工程量約72%。
南順第二聯圍
南順第二聯圍涉及我鎮面積約63k㎡,包括北滘、林頭、君蘭、順江、西滘等15個村(社區)。我鎮共24個網格,已開網格8個,包括林頭、北滘村北、北滘村南、君蘭南、君蘭北、順江北、順江南、黃龍村。累計完成新建管網鋪設194.4km,已開網格整體完成率67%。
# 同一段路為什么有時重復施工?
污水管道及雨水管道需分別接駁進市政主路,為保證居民正常通行,施工時優先處理了污水主管,后期待周邊排水單元完成雨污分流改造后需局部圍蔽開挖進行接駁主管,實際非重復開挖。
# 為什么恢復路面恢復圍閉時間比較長?
(1)施工過程中遇到地質問題或管線等計劃外問題,需調整方案后才能施工。
(2)新建管道需進行管道基礎檢測、管道閉水試驗、回填壓實度檢測、基層和路面養護等步驟,導致工期較長。
# 工程完成后會有怎樣的功效?

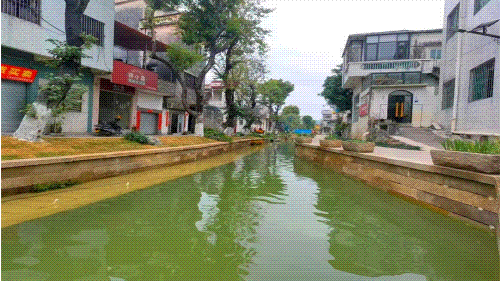

(1)消除黑臭水體,恢復生態功能:雨污分流后,污水經處理廠集中處理達標排放,雨水直接排入自然水體,顯著減少污染物入河,雨污分流能恢復河道的自潔能力。通過管網改造,城市水環境質量提升。
(2)緩解內澇與積水問題:雨污分流使雨水管網獨立運行,暴雨時排水能力大幅提升,汛期積水減少80%,內澇風險顯著降低。
請看以下
各村(社區)詳細施工圖
(注意:圖片內色塊區域即有施工項目。近期完工、近期開工指的是項目近兩個月內將完工、將開工。暫無施工計劃指的是項目近兩個月暫無施工計劃。)

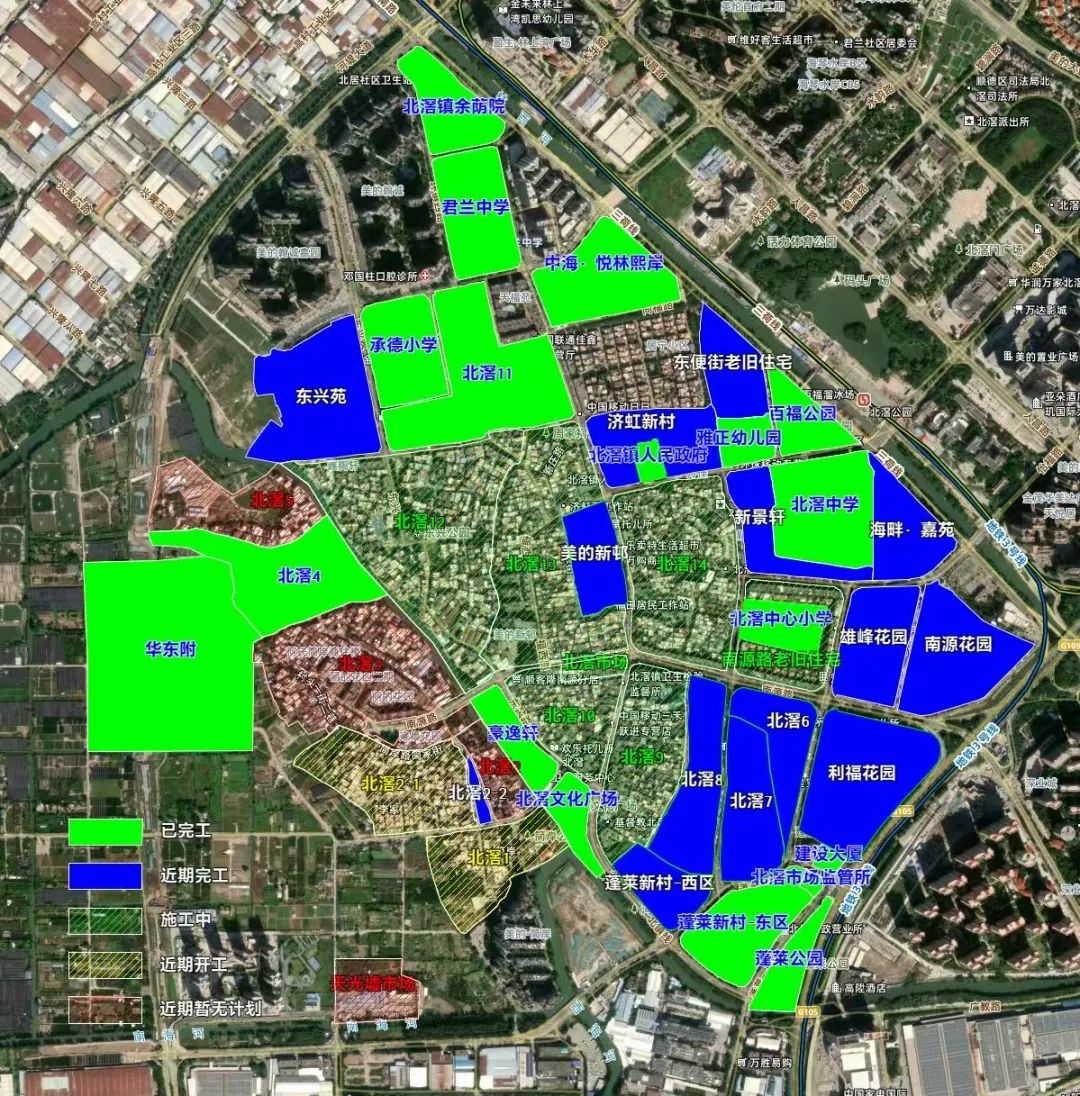

北滘社區施工信息如下

槎涌社區施工信息如下

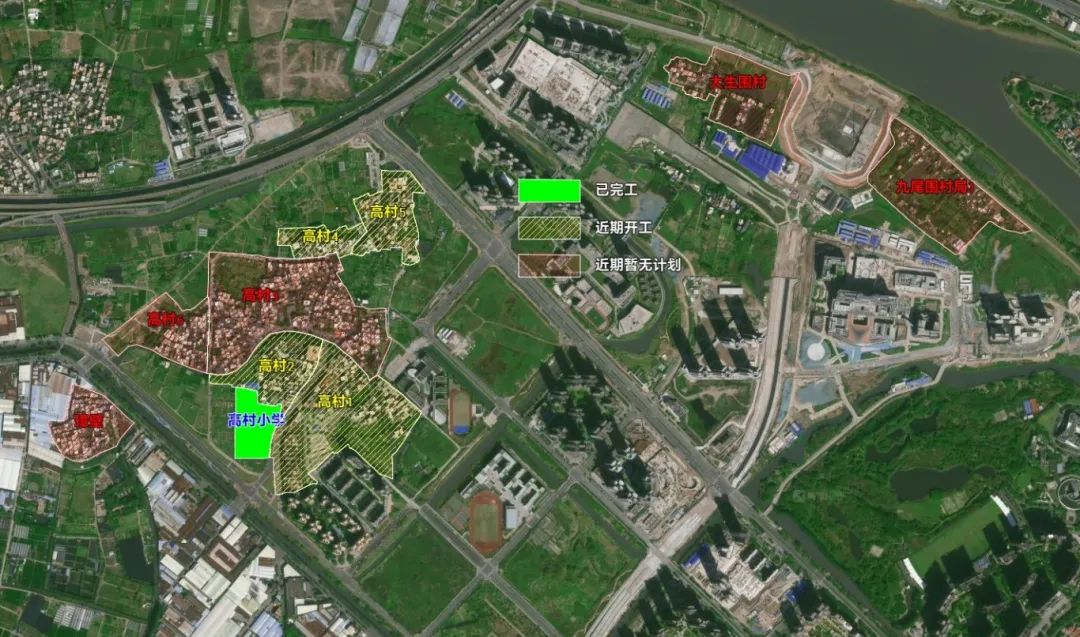

高村施工信息如下

廣教社區施工信息如下

黃龍村施工信息如下
君蘭社區施工信息如下

三洪奇社區施工信息如下

設計城社區施工信息如下

莘村施工信息如下
順江社區施工信息如下

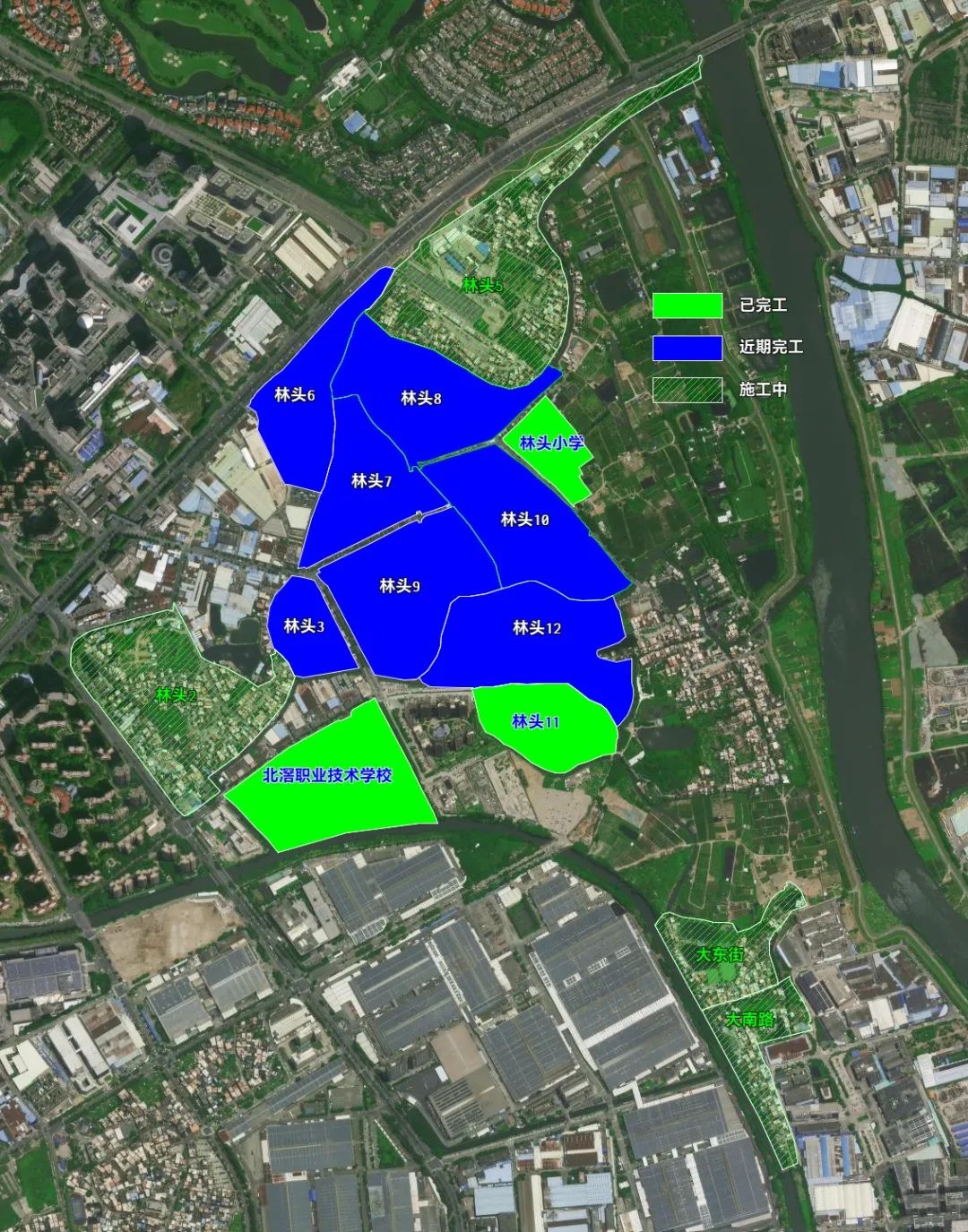

林頭社區施工信息如下

施工過程中的
暖心工作

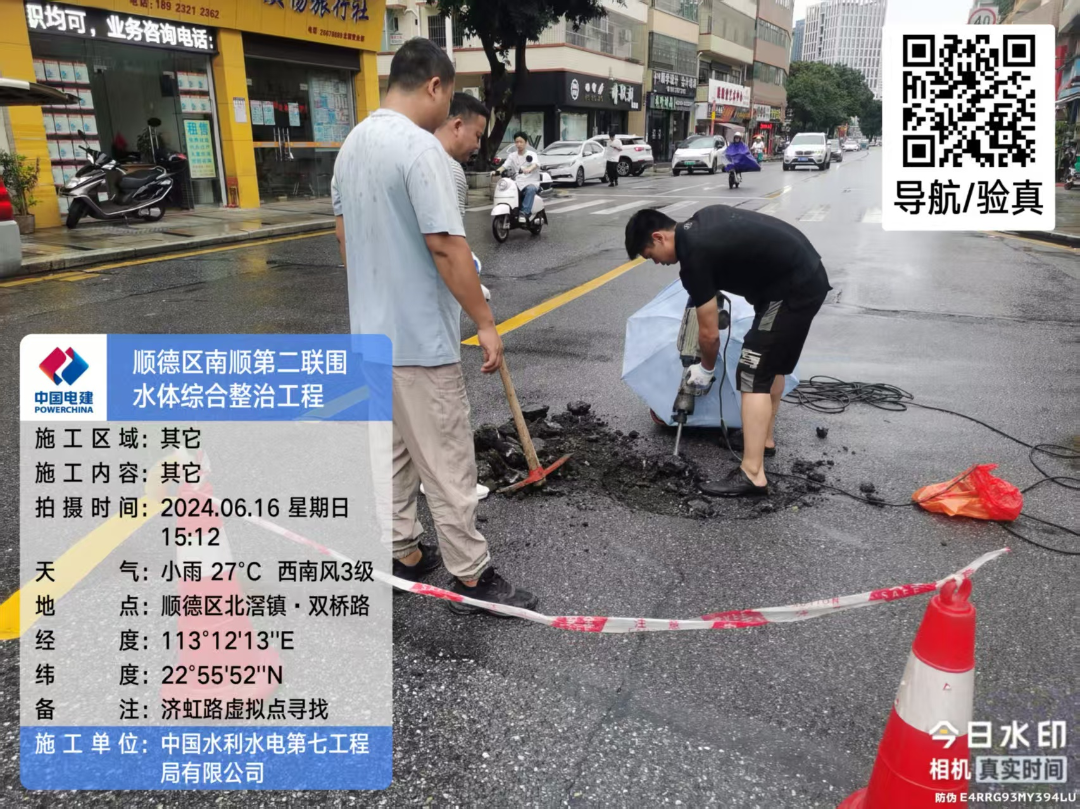

濟虹路原狀井恢復
(原情況為鋪瀝青時將原狀井覆蓋)

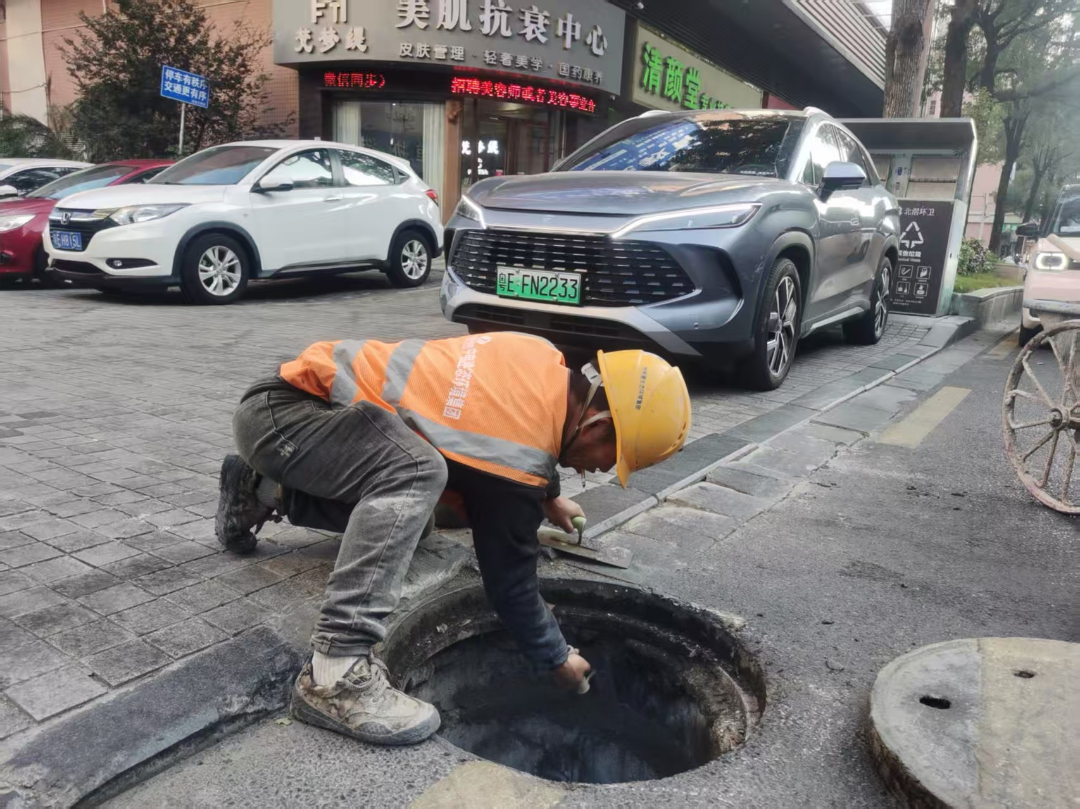

大園路原狀雨水管道堵塞
協助清理及修復

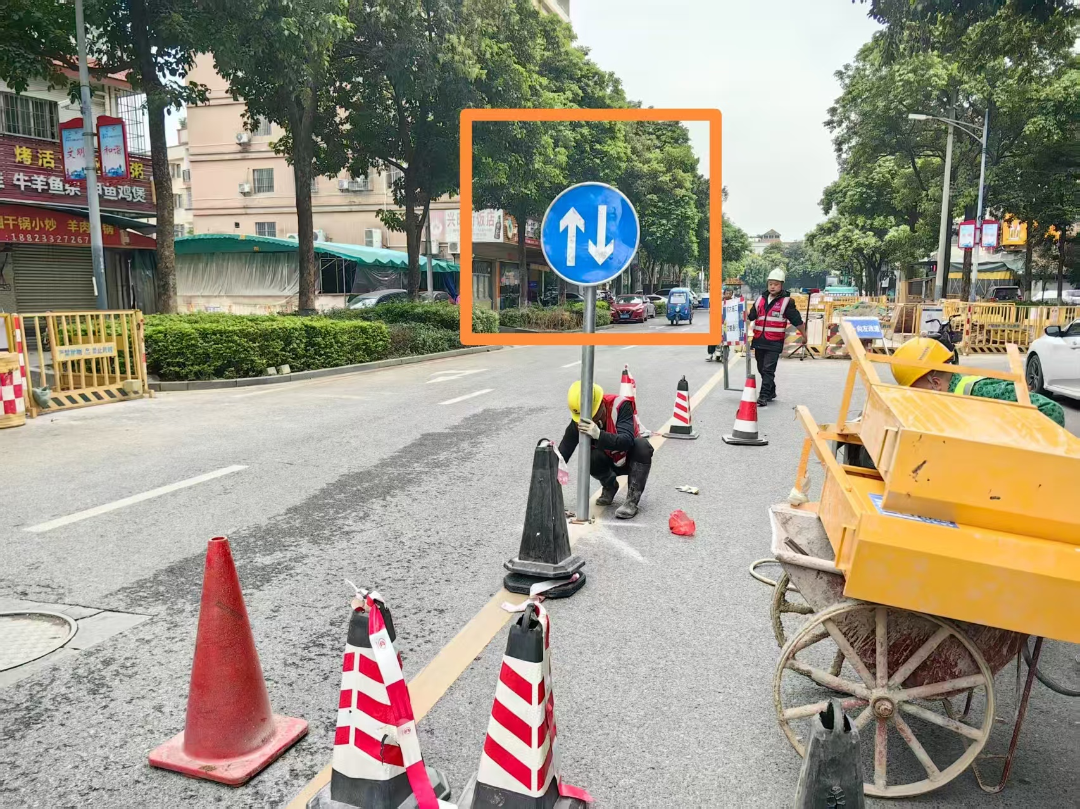

交通疏解事前安排
施工前準備
邀請交警、執法隊、業主
現場確定交通疏解方案

交通疏解過程控制
施工前,各交通疏解標識標牌、安全設施完善。

施工前,市政管網提前辦理交通疏解方案,采用分區域分段進行施工,減少開挖長度,盡快恢復已施工完成管段,開放交通。
施工過程中,結合現場實際情況實行“交通協管員+項目疏導員”模式。交通通行高峰期,由專業交通協管員現場指揮和疏導交通。
正常通行期,安排項目疏導員等專業人員現場疏導交通。后續,將加大施工區域現場交通疏導,確保施工現場交通通行暢通。

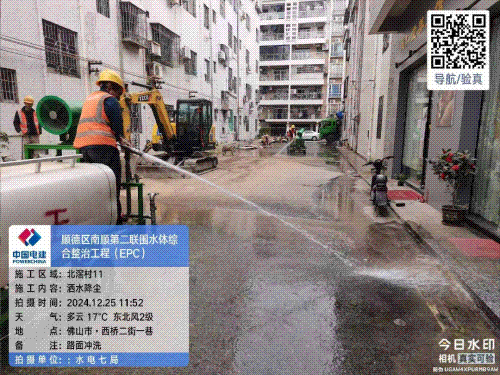

施工過程中,施工單位加大現場灑水頻次,避免路面揚塵。
整條道路施工完畢后,施工單位對路面進行徹底打掃,及時對路面進行沖洗。

北滘鎮將持續深化落實“以水美城、以水興城”發展戰略,扎實完成試點聯圍攻堅任務收尾,全力推動南順第二聯圍建設,持續優化城鄉水生態環境,著力塑造水清岸綠、城水共融的北滘新風貌。
