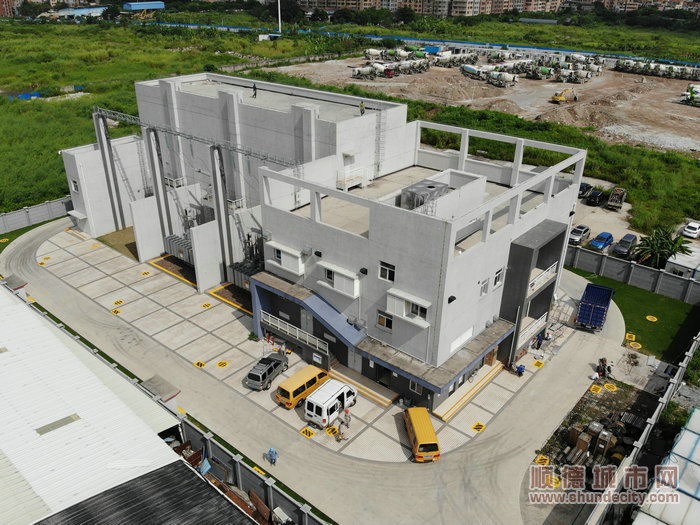

110千伏潭村變電站正式投產。
9月2日,位于佛山三龍灣高端創新集聚區核心區域的110千伏潭村變電站正式投產,這對于滿足順德北部發展、佛山地鐵2號線建設以及陳村西部新增商住項目的迫切用電需求,提升地區供電可靠性具有重要意義。
110千伏潭村站位于陳村鎮潭村工業區以西,項目總投資超七千萬元,是陳村鎮繼110千伏石洲變電站投產以來,時隔13年后新建投產的變電站。自2016年12月29日動工建設以來,市區鎮三級政府和供電部門努力克服重重困難,歷時兩年多最終投運。
解用電之渴,助三龍灣提檔換能
經濟發展,電力先行。隨著陳村鎮轉型升級以及經濟的迅速發展,用電負荷攀升迅猛,亟需加快電網建設滿足旺盛的用電需求。據了解,潭村站投產前當地僅有3座110千伏變電站,多臺主變壓器已超載運行,10千伏出線間隔已經全部用完,無法滿足新增負荷需求。“今年以來陳村鎮用電負荷屢創新高,負荷峰值達28.4萬千瓦,比去年同期增長5.2%。”陳村供電所所長羅偉堅表示,作為順德乃至廣佛今后重點發力的新增長極,陳村的用電需求十分旺盛,亟需加速配套電網設施建設。
據了解,110千伏潭村輸變電工程是廣東電網公司2019年重點投產項目,該工程可滿足126兆瓦的電力負荷需求。那126兆瓦是一個怎樣的概念呢?如果一臺空調每小時耗電1度,那么該變電站提供的電力最高可供12.6萬臺空調同時工作。
“相當于可承載陳村鎮四分之一的用電負荷。”羅偉堅表示,該工程的投產,合理劃分了陳村鎮現有110千伏文登站的供電區域,縮短了10千伏線路的供電距離,解決陳村鎮80%以上的10千伏線路重過載問題,并及時滿足新增用電需求,“潭村站的用電容量有一半已被‘預定’,投產后將有效緩解用電之渴。”
政企合力,優化方案提速
較以往建設輸變電工程更困難的是,110千伏潭村站的電源線路途徑潭州水道,因考慮潭州國際會展中心的發展需求,佛山供電局決定將原設計方案的架空線路改為過江電纜,過江電纜相比架空線路資金投入大,施工難度高,優化后的設計方案施工時間比原計劃將會增加18個月,存在導致潭村站2019年無法投產的風險。羅偉堅回憶道,“2017年時,我們收到的消息是使用新方案,但那時候陳村的用電已經很緊張了,我們一直想潭村站能快點投用。”
面對困境,佛山供電局經過認真調研、反復論證,突破了各種技術難度,在今年3月份確定了110千伏線路臨時接入方案,采取從220千伏平勝站、都寧站臨時供電的方式,先為潭村站接入臨時電源。
佛山供電局項目管理中心該項目管理人員宋麗敏介紹,臨時接入方案的規模為市政管溝1.8公里,電纜2.8公里,架空線路14基塔共2.5公里,10千伏遷改2處。據其介紹,臨時方案涉及到的屬地情況復雜,但通過不斷協調、優化方案,極大減少了青賠難度,縮短工期2個月以上。
值得一提的是,項目建設還通過政企共建管溝,解決了電力架空線路推進困難和影響土地利用的難題,提高了土地綜合利用效率,實現了政企共贏。進線工程建設曾受到沿線某村居部分村民的反對,在陳村鎮政府的主導協調下,相關政府部門和供電人員多次走村入戶開展宣傳解釋,最終贏得村民理解和支持。
據透露,目前,潭州水道段的過江頂管仍在加緊建設當中,預計最快可于今年底建成,潭村變電站也將轉由該線路供電。建成后,這將成為順德供電史上首條過江電纜隧道。
■延伸閱讀
順德今年將投產7個重點電網工程
近年來,順德電網建設駛上“快車道”,2016年至2018年投產輸變電工程10項,其中順德北部先后投產220千伏熙悅站、110千伏槎涌站、羅沙站、譚州站等輸變電工程項目,電網建設三年攻堅戰成效顯著,大大提升了順德電網的供電能力。
今年,緊密圍繞村級工業園升級改造、三龍灣高端創新集聚區建設等政府決策部署,順德供電局舉全局之力完善電網架構,及時滿足產業轉型升級用電需求。全年正在推進的輸變電工程高達39項,力爭500千伏鳳城、220千伏順良雙回路、110千伏潭村等7個項目年內投產,110千伏崗北輸變電工程也計劃在2020年末建成,還將探索打造“中德智能制造國際合作示范區”核心區智能電網,為順德建設廣東省高質量發展綜合示范區提供堅強的電力支撐。(鄒建華 通訊員劉酩詩)
順德城市網(www.006323.com)相關內容(包括但不限于文字、圖片、音頻、視頻資料及頁面設計、編排、軟件等)的版權和/或其他相關知識產權,均受中國法律和/或相關國際公約中有關著作權、商標權、專利權和/或其他知識產權法律的保護,屬順德城市網和/或相關權利人專屬擁有。
除非中國法律另有規定,未經順德城市網書面許可,對順德城市網擁有版權和/或其他知識產權的任何內容,任何人不得復制或在非順德城市網所屬服務器上做鏡像或以其他任何方式進行使用(包括但不限于出版、發行、播放、轉載、復制、重制、改動、散布、表演、展示)。
違反上述聲明者,順德城市網將依法追究其相關法律責任。
順德城市網法律顧問:廣東力創律師事務所 沈密律師
